De 100 uur van Hooipolder was weliswaar een mega-operatie, maar voor Raaijmakers en Zn. Bronbemaling op dat moment eigenlijk helemaal niet zo spannend meer. Ze hadden het werk van tevoren al klaar. Het heeft er mede toe bijgedragen dat de inschuifactie succesvol is verlopen, want dankzij hun vier deepwellbronnen was het zandpakket onder de A27 tot 2,5 meter onder
het maaiveld ‘kurkdroog’.
We zijn in het voorjaar van 2024 door bouwcombinatie ALSÉÉN benaderd om de bemaling te verzorgen op zowel de voorbouwlocatie en later op de A27 ter voorbereiding op de 100 uur van Hooipolder, vertelt William Raaijmakers van Raaijmakers en Zn. Bronbemaling, een werkmaatschappij van Van Tongeren Watertechniek – Bronbemaling.com. “Op de voorbouwlocatie moest grondverbetering worden toegepast om te voorkomen dat het kolossale gevaarte zou wegzakken op de bestaande leemlaag.” In samenwerking met het ‘slot-team’ en de geohydrologen van ALSÉÉN werd de bemaling vormgegeven. “Die bestond uit een traditionele filterbemaling met vacuümfilters, opgesteld in een hart-op-hartafstand van 2 meter en 8 meter diep. In combinatie met vier bemalingspompen werd de grondwaterstand tijdelijk met 1,5 meter verlaagd. De bodem is vervolgens tot 2,5 meter onder het maaiveld afgegraven en opgevuld met schoon zand. Daarna is de bemaling gedemonteerd en kon de bouwcombinatie starten met de bouw van de onderdoorgang, waarvoor verder geen bemaling nodig was.”

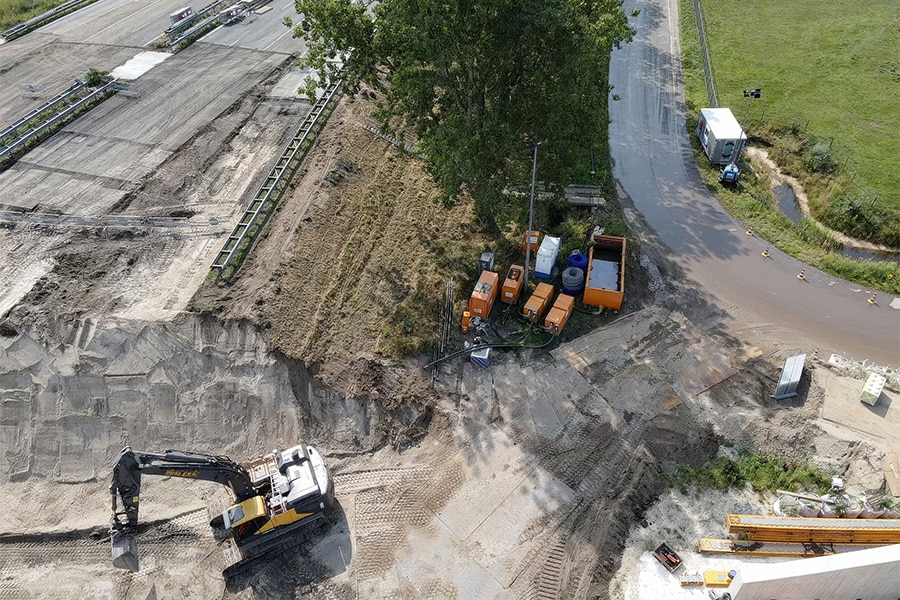

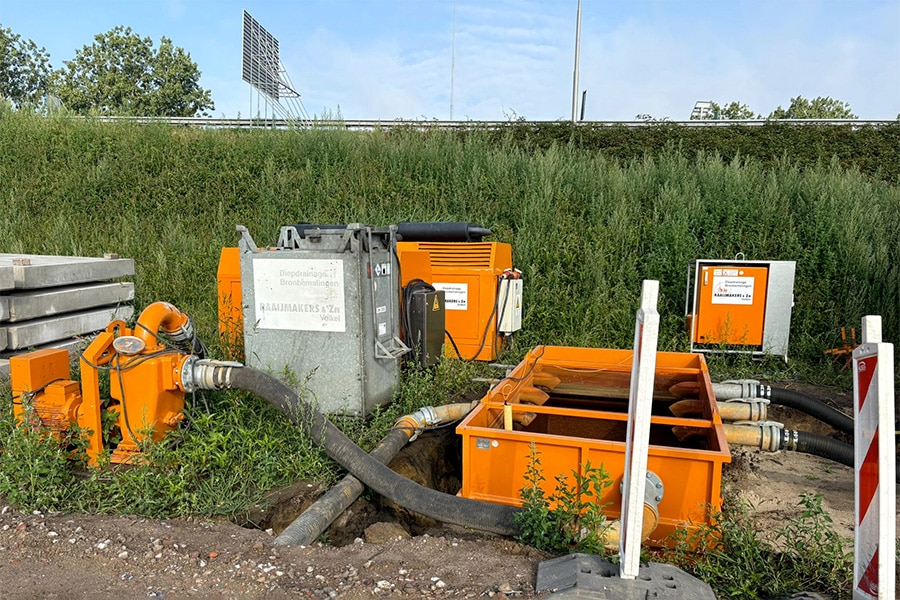

In aanloop naar de 100 uur van Hooipolder kon Raaijmakers en Zn. Bronbemaling zijn expertise weer laten gelden. “Ook onder de A27 moest grondverbetering worden toegepast als fundament voor de toekomstige onderdoorgang”, legt Raaijmakers uit. “Aan ons de taak om vóór het startschot van de megaklus ervoor te zorgen dat het zandpakket van het werkterrein, dus ook onder de A27, tot 2,5 meter diep droog zou zijn. Daartoe hebben we op voorhand vier deelwellbronnen tot 15 meter diep geboord, opgesteld op de hoeken net buiten het werkterrein. Ze stonden aan de lange zijde zo’n 100 meter bij elkaar vandaan en aan de korte zijde circa 40 meter. Het doel was om het grondwater over een oppervlakte ter grootte van een voetbalveld met ruim 1,5 meter te verlagen naar 2,5 meter onder het maaiveld. De bronnen hadden een capaciteit van 65 m3 per uur, wat maakte dat we in totaal 260 m3 per uur konden onttrekken.”
Een week of vijf voorafgaand aan de inschuifoperatie heeft Raaijmakers en Zn. Bronbemaling in samenwerking met de bouwcombinatie een pompproef uitgevoerd. “Het doel was vooral om te controleren of hetgeen we gezamenlijk hadden bedacht ook te realiseren was. Binnen 24 uur hadden we de gewenste verlaging al bereikt”, zo geeft Raaijmakers aan. Desondanks werd er toch voor gekozen om vijf dagen voorafgaand aan de 100 uur van Hooipolder de bemaling al op te starten. Op die manier kon het grondpakket alvast opdrogen om het grondverzet te bespoedigen. “De bemaling heeft een dag of acht gedraaid en werd op het moment dat de onderdoorgang op zijn plek lag en was aangevuld stopgezet. Het water dat werd onttrokken is via een viertal strocontainers geloosd op het oppervlaktewater. Daarmee wisten we het ijzergehalte te verlagen van 10 mg/l naar minder dan 1 mg/l.”
Omdat de deepwellbronnen zich net buiten het werkterrein bevonden en ook alle apparatuur daarbuiten stond opgesteld, ondervond de bouwcombinatie hier geen hinder van tijdens de inschuifoperatie. “Voor ons was de 100 uur van Hooipolder dus niet zo spannend. Dat is bij andere projecten soms wel anders”, zegt Raaijmakers die met trots terugkijkt op wederom een succesvol verlopen bemalingsproject. Kortstondig, maar effectief.
